10.1 最短通路
- 设
是带权有向图,对每条弧 指定一个非负实数的权 ,若 ,则令 。称 为弧 的长度。 - 通路
的长度:在带权有向图中,通路 中各弧长度之和称为通路 的长度 。 - 最短通路:在带权有向图中,从顶点
到 的通路中长度最小者称为从 到 的最短通路,并称其长度为从 到 的距离 。
10.2 关键通路
-
工序流线图是满足以下条件的简单带权有向图:
- 没有回路。
- 有唯一的引入次数为 0 的顶点,称其为发点。
- 有唯一的引出次数为 0 的顶点,称其为收点。
- 每个顶点都在某条从发点到收点的通路上。
- 每条弧的权是非负实数。
-

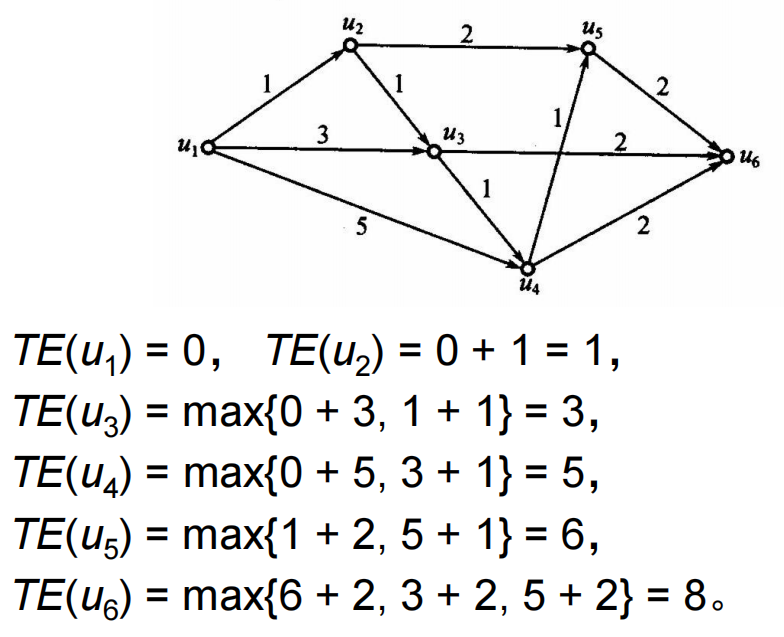

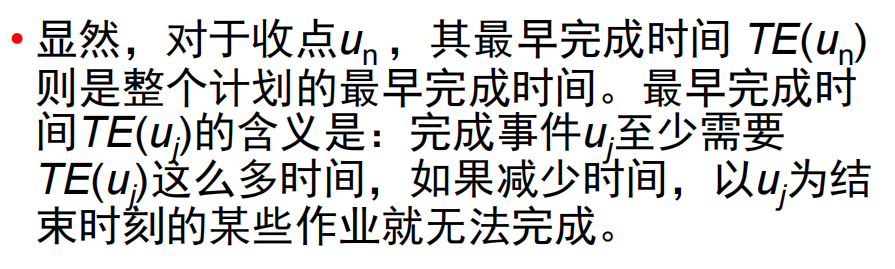

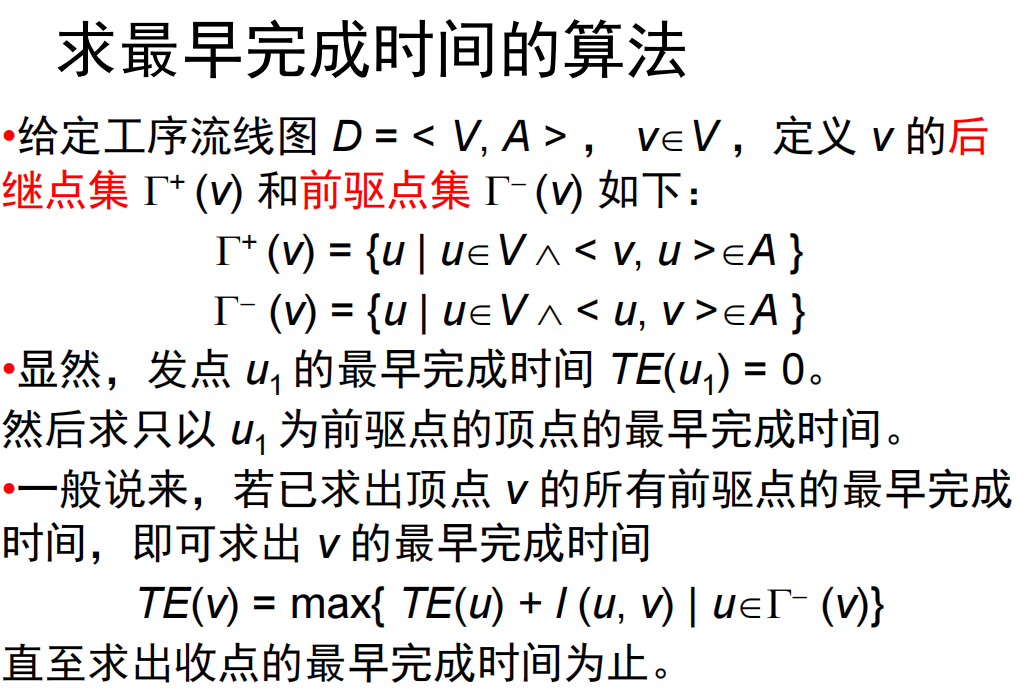

最早完成时间:在工序流线图中,从发点
到事件 的最长通路的长度称为事件 的最早完成时间,记为 。
-

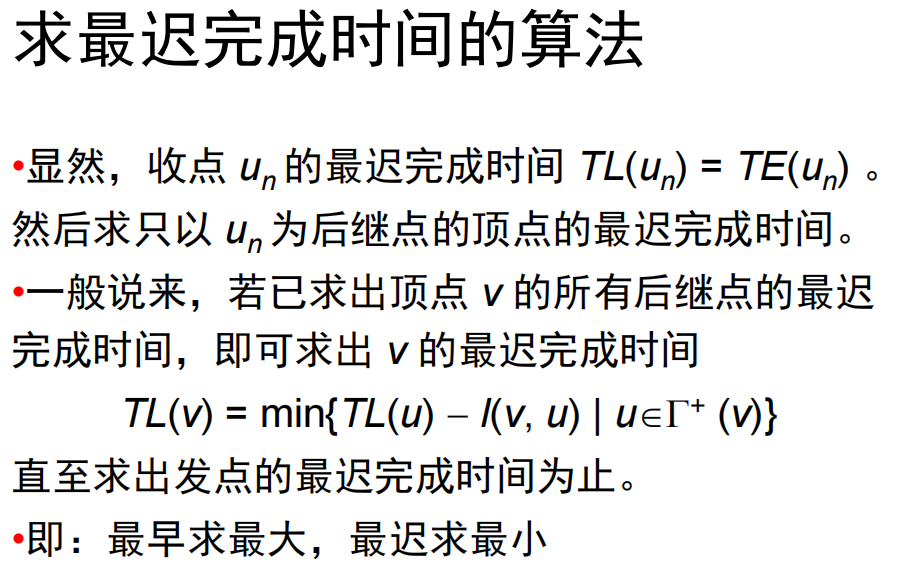

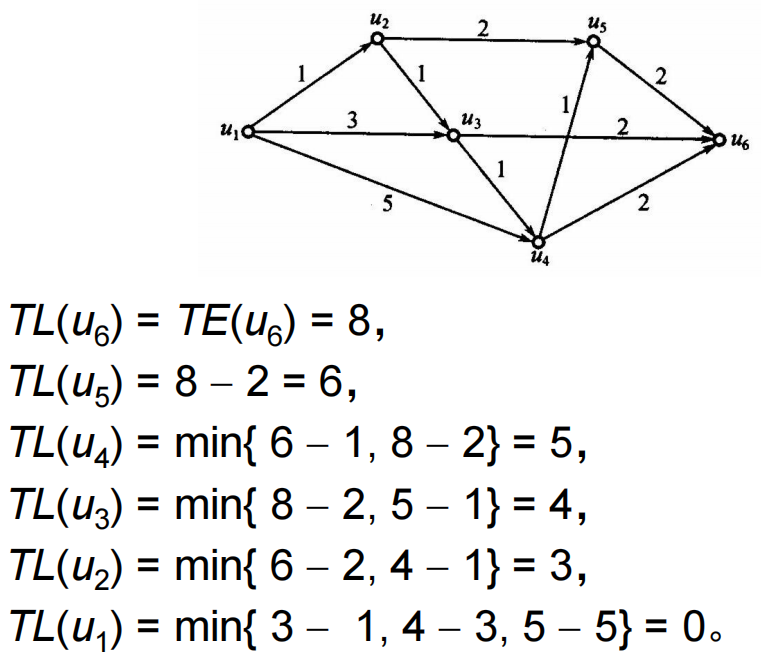

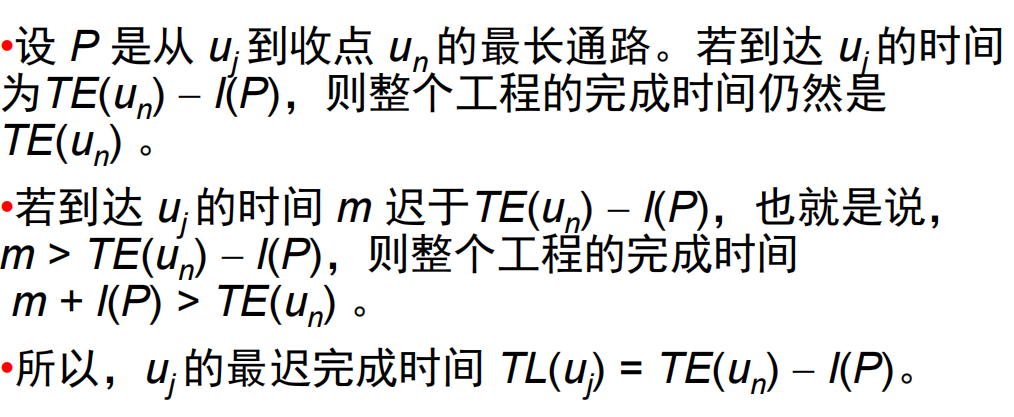

最迟完成时间:给定工序流线图,在保证收点
的最早完成时间不增加的前提下,自发点 最迟到达事件 的时间称为 的最迟完成时间,记为 。
-
关键通路:在工序流线图中,从发点到收点的最长通路称为关键通路。
-
事件
在某条关键通路上当且仅当它的最早完成时间和最迟完成时间相等。 -
缓冲时间:给定工序流线图
, ,定义 的缓冲时间 。- 事件
的发生可以比预定的最早完成时间推迟缓冲时间 ,而不会影响整个工程的进度。 - 关键通路上的所有事件的缓冲时间都是0,即它们都要准时发生,不能推迟,并且关键通路上的工序都要按时完成,不能推迟。
- 事件
